屋頂花園施工工藝
結構層:現澆鋼筋混凝土;
找坡層:輕集料混凝土;
保溫層:XPS/HDPE排水板;
找平層:水泥砂漿;
防水層:DTM聚酯復合防水卷材/PVC/TPO/LOCA環保自粘防水卷材;
隔離層:PE膜/聚酯無紡布;
保護層:細石混凝土或1:3水泥砂漿;
蓄排水層:蓄排水板;
過濾層:土工格柵、土工布過濾;
種植土層:按植被要求;
植被層:植被。
施工方法
基層處理→找坡層→保溫層鋪設→找平層→防水卷材鋪設→阻根層鋪設→隔離層鋪設→保護層施工→蓄排水板→土工格柵、土工布過濾層鋪設→種植土→植被。
施工要求
種植屋面防護系統由11個構造層組成,每個構造層其施工要求也是不一樣的。
結構層
采用現澆鋼筋混凝土施工。
找坡層
采用輕集料混凝土等,坡度宜1%—2%。(如做結構找坡,可取消材料找坡層)。
保溫層
施工要求同節能屋面防護系統。
找平層
抹水泥砂漿、平整、保濕,有利養護,不得有酥松、起沙和空鼓現象。
防水層
采用高分子防水卷材,施工要求同阻根層。
阻根層
·施工工藝
基層表面清理→定位彈線→節點部位加強處理→預鋪貼卷材(焊接邊保護)→卷材熱風焊接→收頭處理→組織驗收。
·施工要點
基面應平整、清潔干燥、無積水、無沙粒等突起物;
鋪貼卷材的找平層在陰陽角處應做成圓弧或45°折角;
在保護墻轉角處、陰陽角等特殊部位,應增貼1—2層寬度50cm以上的防水卷材作為附加層;
卷材的搭接寬度:長短邊搭接均不應小于10cm,有效焊接不小于3cm;
焊接時應先進行預焊,后進行施焊,焊嘴與焊接方向呈45°角,熱風吹熔卷材焊接面至熔融狀態,邊施焊邊用壓輥壓實,壓輥與焊嘴平行并保持大約5mm的距離。
隔離層
采用PE膜或聚酯無紡布施工。
保護層
40mm厚C20細石混凝土(大型灌木及喬木)或1:3水泥砂漿(小型植被)。
蓄排水層
·施工工藝
基層驗收→規劃彈線→空鋪蓄排水板→扣合搭接扣→自檢驗收→鋪設聚酯無紡布→自檢驗收→檢查驗收。
·施工要點
排水板應鋪設至排水溝邊緣或落水口周邊;
排水板采用搭接法施工,搭接寬度不小于10cm;
搭接必須按照順排水坡度的方向搭接,不允許逆向搭接。
過濾層
采用重量不低于200g/㎡的聚酯無紡布和土工格柵。
種植土層
按設計要求施工。
植被層
按設計要求施工。
節點處理

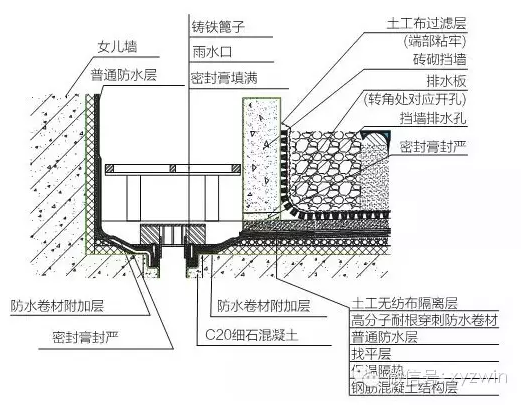

女兒墻節點
·女兒墻收頭處用密封膏封嚴;
·轉角處做大于等于500mm的附加防水層。
雨落水口
·天溝落水口處防水層和附加防水層應深入落水口。

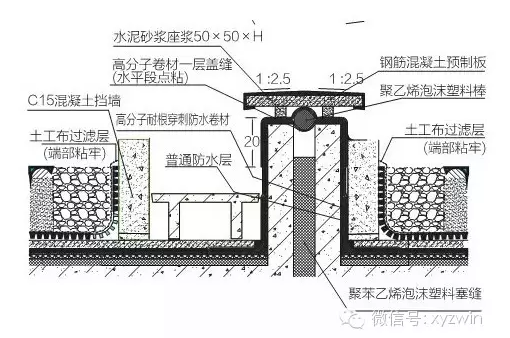

變形縫
·變形縫處,需做一道附加防水層,并采用聚乙烯泡沫塑料棒封閉。
